NSI Shell Projekt
September - Dezember 2019

Juli / August

Konzepterstellung der Aufmaße für die Waschhallenkomplettsanierung:

Bodenbeschichtung / Wandverkleidung / Deckenverkleidung / Lampeninstallation / Sanitärmaßnahmen / Toraufnahme

19. August

Beginn der Aufmaße - bundesweit

Aufnahme des Ist-Zustandes:
Torsituation / Waschhallenzustand / Optimale Werbeflächen / 150 Aufmaße bis September erstellt



09. September

Beginn der Waschhallensanierung

Bis 20. Dezember 2019:

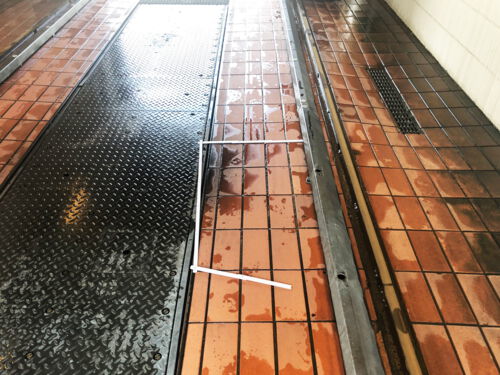

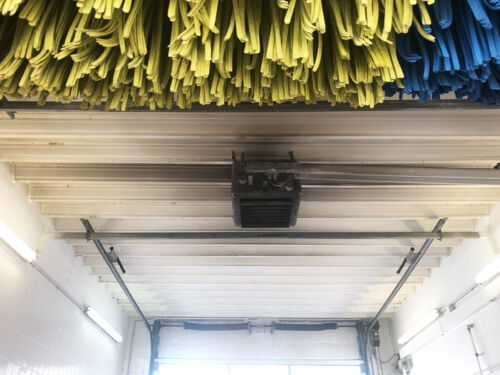

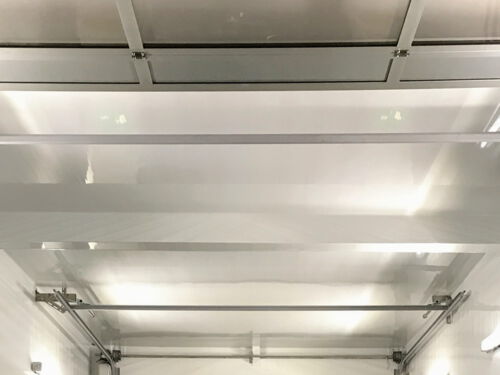

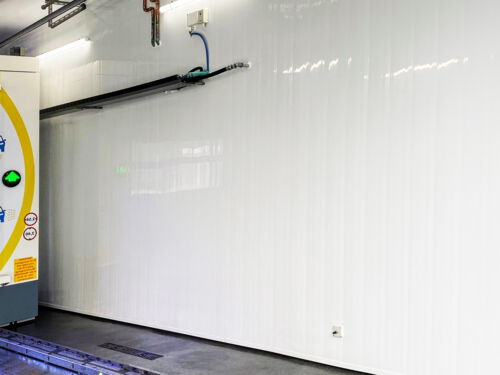

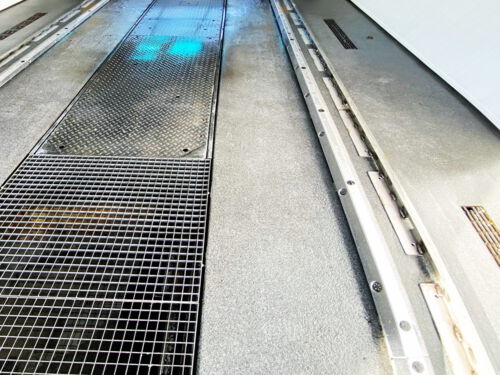

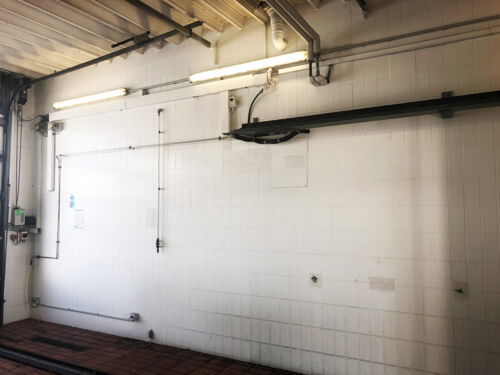

Fertigstellung von 149 Waschhallensanierungen / ca. 14.700 qm Wände saniert / ca. 7.200 qm Decken saniert / ca. 6.950 qm Böden saniert / Installation von 850 IP 69 LED-Lampen



Bis Dezember 2019

Pro Tag:

2 Waschhallensanierungen / ca. 196 qm Wand saniert / ca. 96 qm Decke saniert / ca. 92 qm Boden saniert / Installation von 11 IP 69 LED-Lampen

an 75 Werktagen

Großflächen- werbung

Beginn am 22. Oktober

149 Großflächenwerbung / ca. 2223 m² Werbefläche / Arbeit an 45 Werktagen / 3 Werbeflächen pro Tag / 50 m² Werbefläche pro Tag

Abschluss am 23. Dezember



Bannerwerbung

Beginn am 25. November

241 Bannerwerbungen / Montage von 633 Betonfundamente / ca. 15.825 kg Beton / Arbeit an 27 Werktagen / ca. 9 Banner pro Tag / ca. 23 Betonfundamente pro Tag

Abschluss am 31. Dezember

Waschhallentore

Beginn der Montage am 11. Oktober

173 Tore getauscht / 173 Beklebung der Sektionen mit Werbung / Arbeit an 52 Werktagen / ca. 3,3 Tore pro Tag getauscht

Abschluss am 18. Dezember

Dokumentation

Komplette digitale Erfassung aller Daten zu jeder Station.

Detaillierte Dokumentation der einzelnen Standorte / Vollständige Übergabe aller relevanten Informationen an den Kunden
